โครงการประตูระบายน้ำบ้านวังชัน

จังหวัดปราจีนบุรี

ข้อมูลโครงการ

วัตถุประสงค์ของโครงการ

มีความประสงค์ให้ผู้ให้บริการจ้างออกแบบ ทำการสำรวจ ออกแบบ โครงการประตูระบายน้ำบ้านวังชันจังหวัดปราจีนบุรี เพื่อใช้เป็นแนวทางในการบริหารจัดการน้ำ เป็นส่วนหนึ่งของโครงการบรรเทาอุทกภัยและภัยแล้ง ในแม่น้ำปราจีนบุรีและแม่น้ำสาขา จังหวัดปราจีนบุรี และเป็นองค์ประกอบที่สำคัญในการบริหารจัดการน้ำในพื้นที่อำเภอเมืองปราจีนบุรี และอำเภอศรีมหาโพธิ โดยทำการขุดคลองลัด พร้อมก่อสร้างประตูระบายน้ำ บันไดปลาโจน สะพานรถยนต์ และประตูเรือสัญจร

จากเหตุการณ์น้ำท่วม ปี พ.ศ. 2556 ในพื้นที่จังหวัดปราจีนบุรี รัฐบาลมอบหมายให้กรมชลประทานพิจารณาเสนอแนวทางแก้ไขปัญหาอุทกภัยที่เกิดขึ้นในจังหวัดปราจีนบุรี ปี พ.ศ. 2558 – 2559 กรมชลประทานได้ดำเนินการศึกษาความเหมาะสมและวิเคราะห์ผลกระทบสิ่งแวดล้อมโครงการบรรเทาอุทกภัยและภัยแล้งในแม่น้ำปราจีนบุรีและแม่น้ำสาขา จังหวัดปราจีนบุรี พบว่า โครงการที่สำคัญสูงสุดและมีความเร่งด่วนจำนวน 3 โครงการ ประกอบด้วย
      1.โครงการคลองผันน้ำพร้อมอาคารประกอบที่เกี่ยวข้องเพื่อแก้ไขปัญหาพื้นที่อำเภอกบินทร์บุรีฯ
      2.โครงการประตูระบายน้ำบ้านวังชันฯ
      3.โครงการปรับปรุงคลองธรรมชาติ ทางระบายน้ำประตูระบายน้ำ และสถานีสูบน้ำในพื้นที่บางพลวงฯ

ปี พ.ศ. 2558-2564 กรมชลประทาน ได้ดำเนินการศึกษาความเหมาะสมและวิเคราะห์ผลกระทบสิ่งแวดล้อม (EIA) โครงการประตูระบายน้ำบ้านวังชัน และผ่านความเห็นชอบจากคณะกรรมการสิ่งแวดล้อมแห่งชาติ (กก.วล.) เป็นที่เรียบร้อย เมื่อวันที่ 7 ธันวาคม พ.ศ. 2566 ต่อมา ในปี พ.ศ. 2567 – 2569 กรมชลประทาน ได้มอบหมายให้กิจการร่วมค้า FCSPB JV ให้ดำเนินงานสำรวจ ออกแบบ โครงการบรรเทาอุทกภัยและภัยแล้งในแม่น้ำปราจีนบุรีและแม่น้ำสาขา จังหวัดปราจีนบุรี จำนวน 3 โครงการ

Chania

ทำหน้าที่ ควบคุมปริมาณน้ำที่ไหลผ่านแม่น้ำปราจีนบุรีในช่วงก่อนถึงอำเภอเมืองปราจีนบุรี และมันน้ำเข้าคลองในพื้นที่ชลประทานบางพลวง เพื่อแก้ปัญหาอุทกภัยและปัญหาขาดแคลนน้ำ

วัตถุประสงค์ที่สําคัญของโครงการ

   เพื่อใช้จำกัดปริมาณน้ำที่ไหลผ่านแม่น้ำปราจีนบุรีในช่วงก่อนถึงอำเภอเมืองปราจีนบุรี และผันน้ำเข้าคลองในพื้นที่บางพลวงที่มีการปรับปรุง

   เพื่อยกระดับคุณภาพชีวิตของราษฎรที่อยู่ในเขตพื้นที่โครงการและบริเวณใกล้เคียง

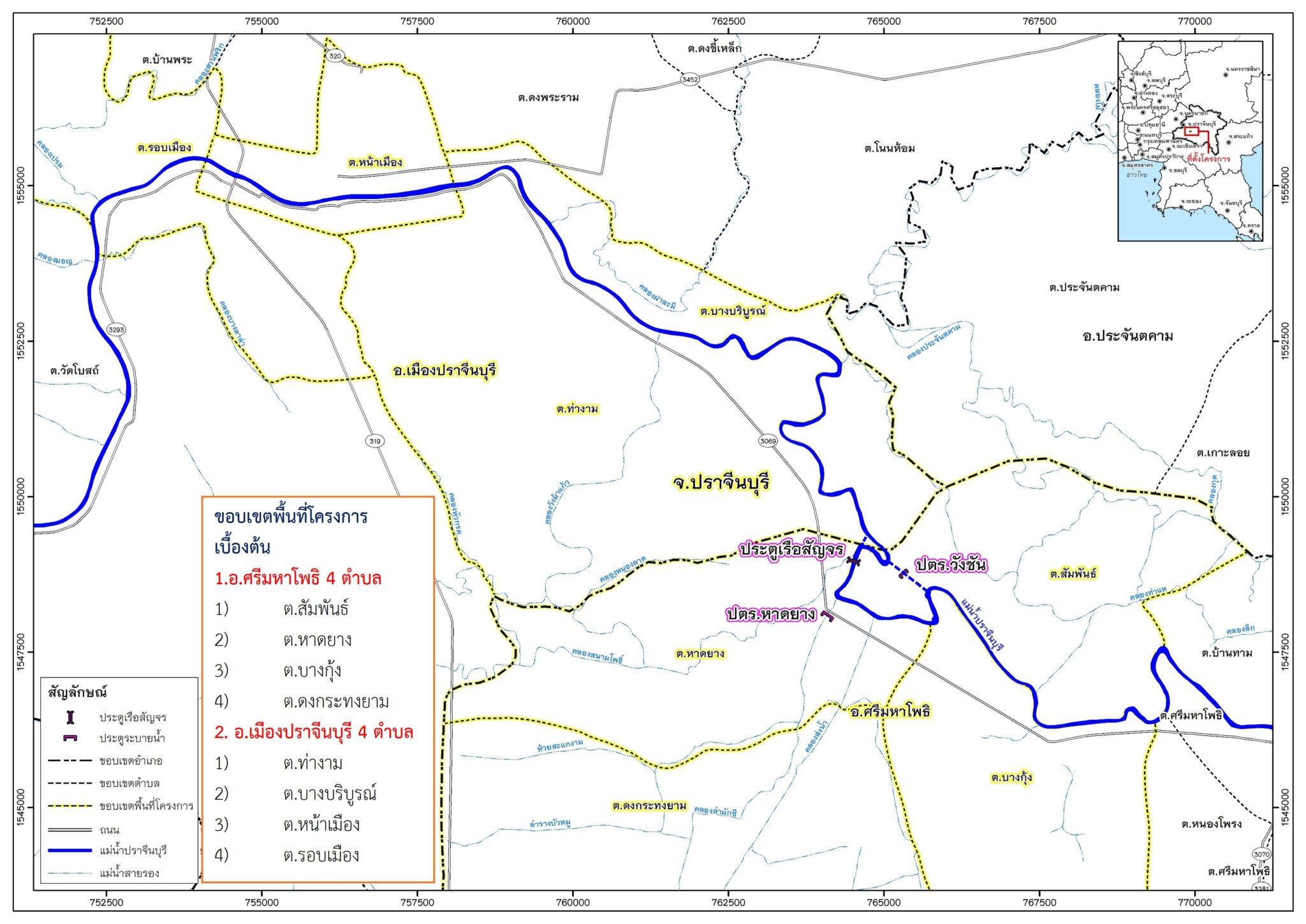

ขอบเขตพื้นที่โครงการ

มีลักษณะโครงการเป็นการก่อสร้างประตูระบายน้ำ มีที่ตั้งหัวงานตั้งอยู่บนคลองลัดที่ขุดใหม่เชื่อมแม่น้ำปราจีนบุรี เพื่อปัญหาน้ำท่วม

และภัยแล้งในพื้นที่ มีรายละเอียดดังนี้​

1.คลองลัด

   เป็นคลองดินขุด กว้าง 120 ม. ยาวประมาณ 800 ม.

2. ตัวประตูระบายน้ำและบานระบาย

   บานระบาย ขนาด 20.00×11.50 ม. จำนวน 4 บาน

3. ทางผ่านปลา

   รูปแบบของทางผ่านปลาเป็นแบบ Vertical-Slot fishway โดยมีขนาดของช่องผ่านปลา 2.40 x 4.00 เมตร ความยาวรวมประมาณ 212.50 เมตร สร้างไว้ทางด้านข้างของประตูระบายน้ำ (ฝั่งขวาของแม่น้ำปราจีน) มีลักษณะเป็นรางคอนกรีตเสริมเหล็ก

4. ประตูเรือสัญจร

  มีความกว้างประมาณ 20 เมตร ลักษณะของประตูเรือสัญจรประกอบไปด้วย อ่างพักน้ำขนาดใหญ่พอที่จะให้เรือสัญจรผ่านไปมาได้ทางด้านหน้าและด้านท้ายของร่องน้ำจะติดตั้งบานประตูสำหรับเปิดและปิดไว้

  ติดตั้งทรบ.ทางด้านข้างของประตูระบายน้ำ (ฝั่งซ้ายของแม่น้ำปราจีนบุรี) ทำหน้าที่ส่งน้ำเข้าคลองสนามโพธิ์ระดับกรณีเก็บกัก / ปริมาณน้ำที่เก็บกักได้ เลือกใช้ค่าระดับเก็บกักสูงสุดที่เป็นไปได้ไม่ส่งผลทำให้น้ำท่วมตลิ่ง ตลอดช่วงแม่น้ำปราจีนบุรี ไปจนถึงประตูระบายน้ำแม่น้ำปราจีนบุรี (บริเวณอำเภอกบินทร์บุรี) โดยระดับเก็บกักที่ +4.00 ม. (ร.ท.ก.) และมีปริมาณน้ำเก็บกักประมาณ 18.92 ล้าน ลบ.ม.

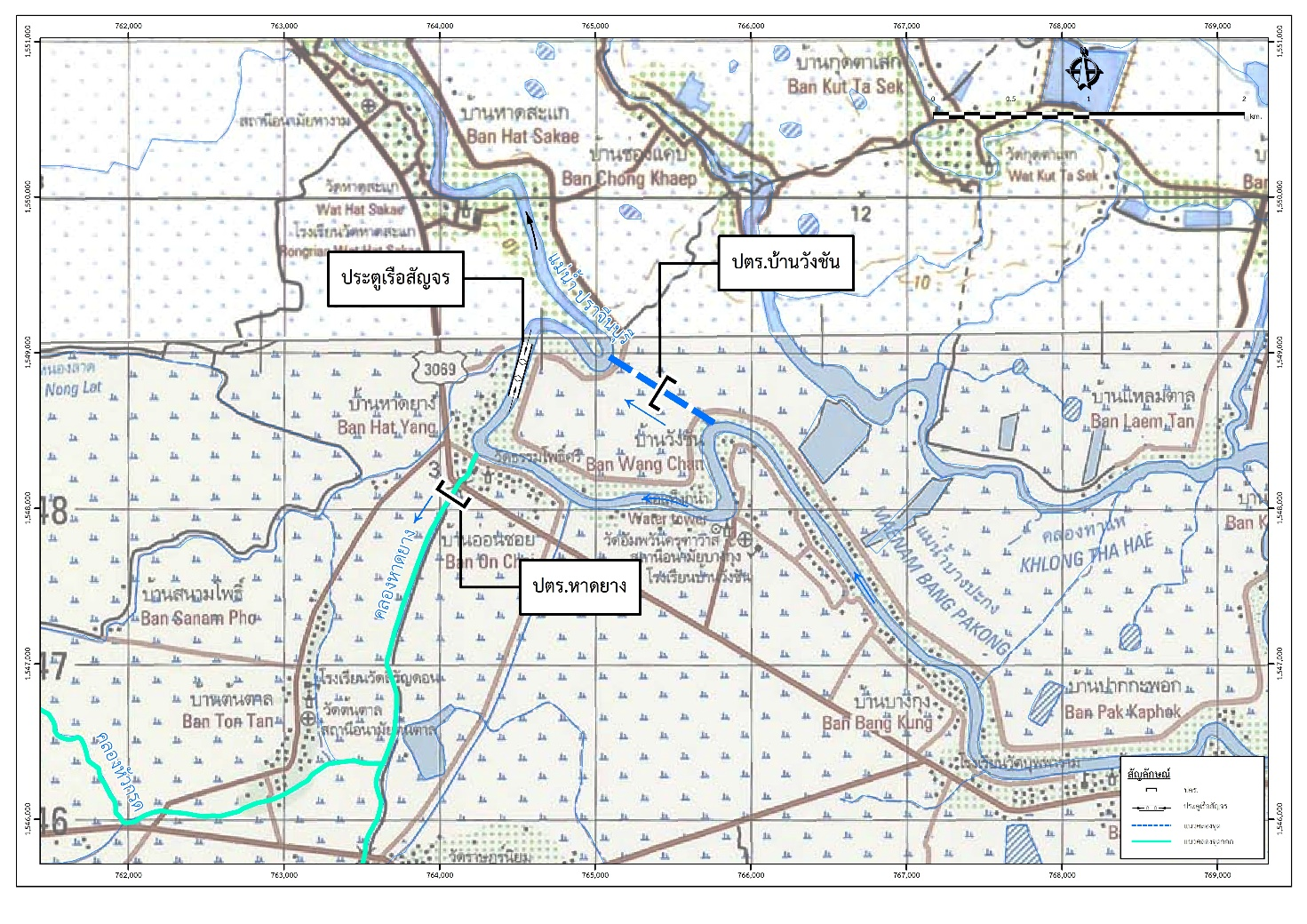

แผนที่แสดงที่ตั้งโครงการ

ผลประโยชน์โครงการ

(1)    ผลประโยชน์ทางตรง

ช่วยเพิ่มศักยภาพด้านการชลประทานและช่วยบรรเทาปัญหาด้านอุทกภัยในพื้นที่ได้ดีขึ้น

(2)    ผลประโยชน์ทางอ้อม

ช่วยแก้ไขปัญหาการใช้น้ำอุปโภค – บริโภคในช่วงฤดูแล้งได้เพิ่มขึ้น

(3)    ผลประโยชน์ด้านการบรรเทาอุทกภัย

ช่วยในการควบคุมปริมาณน้ำเข้าพื้นที่ตัวเมืองปราจีนบุรี โดยการระบายน้ำผ่านพื้นที่บางพลวง (กรณีมีการปรับปรุงโครงการบางพลวง) ลงสู่พื้นที่ด้านท้ายน้ำของตัวเมืองปราจีนบุรีได้ดียิ่งขึ้น

ระยะเวลาดำเนินการ

โครงการประตูระบายน้ำบ้านวังชัน ฯ
การดำเนินงานกำหนดให้แล้วเสร็จภายใน ระยะเวลา 540 วัน
นับจากวันเริ่มปฏิบัติงาน วันที่ 1 ตุลาคม 2567 สิ้นสุดสัญญา วันที่ 24 มีนาคม 2569
